Po kontrolách kotelen v roce 2022 bylo jasné, že je nutné investovat do několika objektů v majetku obce. Havarijní stav vykazovaly kotelny zámku, haly TJ ve Staré Vsi a hasičské zbrojnice v Košatce. Po prvotním posouzení možnosti instalovat v zámku tepelné čerpadlo nebo jiný podobný způsob vytápění, kdy jsme narazili na nedostatečné prostorové kapacity pro instalaci technologie, byla stanovena následující strategie:
• Kotelna v zámku (největší svým rozsahem) bude pilotním projektem.
• Následující rekonstrukce kotelen budou koncipovány jako technologicky kompatibilní s kotelnou v zámku pro možnost reinstalací v letech budoucích.

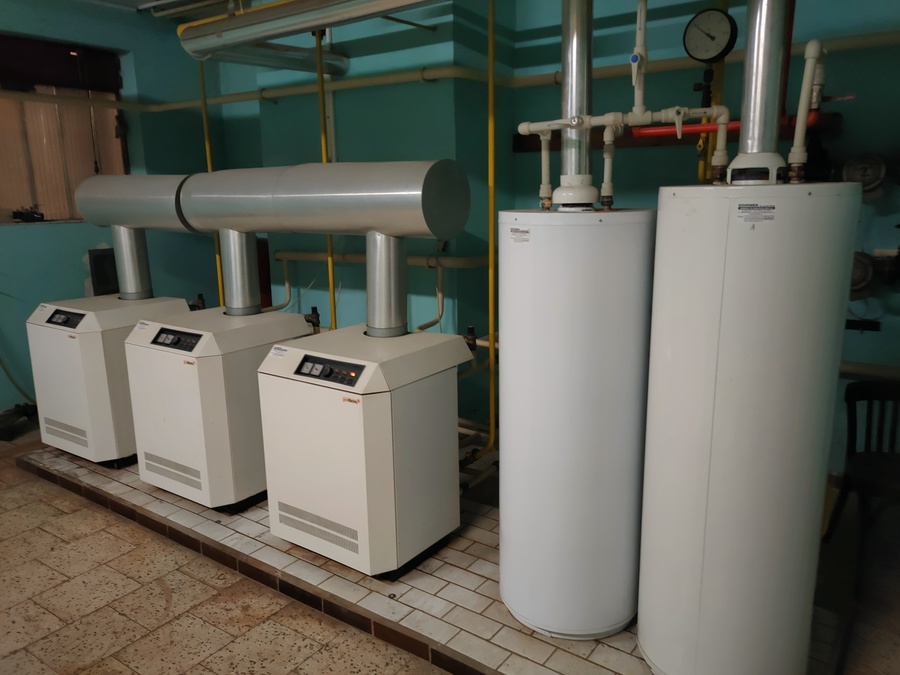

Kotelna zámku byla před rekonstrukcí osazena pěti plynovými kotly THERM DUO s instalovaným výkonem 246 kW, konvenční regulací a s účinností cca 60 %. 3 až 4 kotle byly určeny pro provoz trvalý, 1 až 2 kotle sloužily jako výkonová rezerva. V provozu však byly kotle pouze dva. Nově je kotelna osazena plynovými kondenzačními kotly BRÖTJE WGB 50i o instalovaném výkonu 196 kWh, pro ekvitermní řízení slouží nově instalovaná ekvitermní regulace celé kaskády. Je dosaženo cca 108 % účinnosti. Ovládání kotelny je realizováno pomocí vzdáleného přístupu pomocí WEB rozhraní.
Na základě realizace kotelny v zámku následovala instalace kompatibilního zařízení v hasičské zbrojnici SDH Košatka – kotel BRÖTJE WBC 22/24 H s ekvitermní
regulací a stejným systémem řízení. V současné době má obec podepsanou smlouvu o dílo – rekonstrukce kotelny haly TJ ve Staré Vsi. Současná kotelna, vybavená třemi kotly o instalovaném výkonu 144 kW a dvěma plynovými ohřívači TUV, neodpovídá aktuálním normám a bezpečnostním předpisům o vyhrazených technických zařízeních. Navíc je v současné době funkční pouze jeden kotel, kotelna nemá žádné řízení a spouští se ručně (není zde ani měření teploty, takže obsluha kotelny
vyhodnocuje teplotu v objektu pocitově). Nová kotelna bude osazena plynovými kondenzačními kotly BRÖTJE WGB 50i o instalovaném výkonu 20–99 kW, bude vytvořena smyčka pro ohřev TUV v pasivních bojlerech a bude vybudována elementární regulační technika s ekvitermním řízením celé kotelny. Bude dosaženo cca 108 % účinnosti. Ovládání kotelny lze realizovat pomocí vzdáleného přístupu pomocí WEB rozhraní.
Součástí úpravy kotelny je úprava stávající zdravotechniky, a zejména elektroinstalace, která musí být upravena tak, abychom kotelnu mohli vůbec provozovat.
U této investice je přihlíženo k faktu, že je v plánu velká rekonstrukce celého objektu a lze předpokládat, že bude vytápěn jiným způsobem než plynovou kotelnou. Značná část této nové kotelny je použitelná v ostatních plynových kotelnách v majetku obce. Dle podepsané smlouvy o dílo má být tato akce ukončena k 29. 2. 2024
– v tomto termínu má již plně fungovat nové zařízení. Do 15. 3. 2024 pak mají být ukončeny všechny práce spojené s úpravou kotelny. U obou termínů
je však nutné přihlédnout k provozu v hale (sportovní a kulturně společenské akce, tréninky a mnoho dalších) a výměnu kotelny s provozem koordinovat. Přesto věříme, že termín bude dodržen.
Otakar Mlčoch,
místostarosta obce
